建筑暖通空调施工中的常见问题及改进建议
1 建筑暖通空调施工中常见问题
1.1 材料、设备质量不合格
目前,部分施工单位为减少原材料以及暖通设备的成本支出,获取更多的经济收益,在进行施工材料及暖通设备的采购时,未按照暖通工程的标准要求进行采购,材料质量、规格等达不到相关的要求标准,或不符合国家质量标准。不仅会对整个暖通工程的质量造成影响,而且埋下了巨大的质量与安全隐患。
1.2 管道、设备的位置与标高交叉
管道、设备的定位与标高虽然在前期做图时有细致的规划,但在出图前未校对或校对不到位,致使施工图中管道、设备的定位以及标高出现严重的交叉问题。对于大型建筑,吊顶空间内专业管线众多。如果图纸标注不清楚,致使后安装的管道位置、标高不合理,严重影响工程质量,甚至造成返工。比如海沧生态花园住宅项目地下两层共8万平方米,消防管和排烟风管就有多处因标高不满足车库最低净高2.2m的要求,施工完成后再进行返工的情况,其中因设计不到位的原因造成的返工就有13处。
1.3 设备噪声超标
暖通空调设备出现噪声超标的原因主要为:(1)安装作业时暖通空调管道与其他设备之间未留够间隙,致使摩擦、碰撞现象突出产生噪声;(2)如果制冷系统的管道压力太小,就会导致管道内出现临时真空的现象,在这种情况下管道就会产生振动而产生噪音。
1.4 空调的水循环问题
水循环问题是暖通空调工程中最常见、最关键的问题,处理不当还对空调的正常运转产生影响。而导致水循环问题的主要原因在于两点:首先,由于各专业管线交叉现象严重,而施工中的协调、沟通不到位,致使暖通空调管网出现气囊,对管网的正常运行造成影响;其次,暖通空调水系统的管道未进行彻底清洗,致使管道发生堵塞而无法正常运作。
1.5 结露滴水问题
在暖通空调系统的调试或运行过程中出现水凝结而滴水的现象极为普遍,而导致这一现象的因素众多,总结起来主要有:(1)冷凝水管路过长,而在安装作业时坡度设置不合理,致使冷凝水管出现倒坡现象而导致滴水;(2)风机盘管滴水盘安装倾斜,或污物堵塞风机盘管排水口而导致盘水外溢;(3)保温破损导致滴水;(4)安装作业不规范,致使管道与其他位置的连接处的严密性不符合要求。海沧生态花园住宅共1473户,交房半年内入住685户,空调报修半数以上属于结露滴水问题,其中出现结露滴水问题的共42户,其中排水不畅原因18户,保温损坏16户,另外的属于风机盘管与出风口连接不严密产生的问题。
2 建筑暖通空调施工中常见问题的改进建议
2.1 控制材料、设备质量
对暖通空调工程所用材料与设备进行严格控制,在进行材料、设备的采购时,应优先选择口碑好、信誉高、质量达标的厂家。另外,在材料、设备的进场与入库前,都应对其质量进行严格检验,对于质量不过关的禁止进场。在项目实施过程中,除了严格执行材料进场检验外,施工过程中不定时抽检,可有效避免错用乱用材料现象的发生。
2.2 管道、设备的布置原则
首先,确保施工设计图纸的合理性与可行性,出图前对各管线、设备的位置以及标高等进行细致的检查,做好全面的统筹安排。其次,对于各个管线、设备的走向、标高等进行详细标注,对于施工图发现问题的应及时纠正,避免后期施工时造成更大的损失。另外,在出现相互交叉的情况时,应从整体出发,对不同功能的管线进行合理布置,并严格遵循管线的避让原则,如果出现同一位置有多个专业管线时,应尽量呈直线、平行分布,禁止出现交错的现象,并且要为后期管道的安装、维修等预留足够的空间(如图1)。

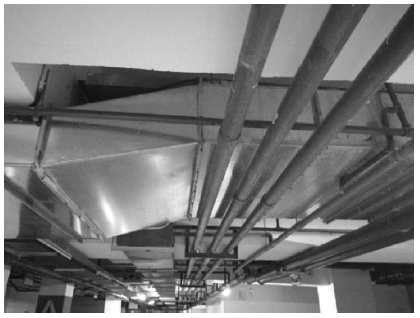

图1 管线互相避让、分布情况
2.3 暖通空调设备的噪声处理
(1)设备安装。在进行风机、空调末端的安装作业时,应用弹簧阻尼减振器减少设备运转时的噪声;风机及空调末端与风管、空调末端与水管等之间的连接均宜采用软连接;另外,对于容易出现噪声的设备应妥善进行吸音处理,例如,利用隔声材料做成空调机房的围护结构,防止设备运转时的噪声影响住户。
图2 管道穿普通墙体

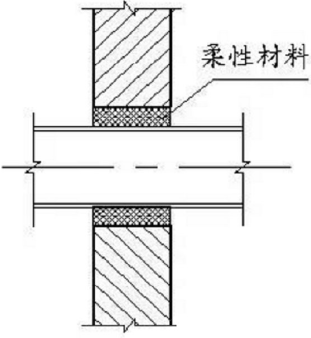

(2)水管安装。严格按照国家规范要求进行暖通空调水管的安装,其中,合理选择冷冻水主干管与冷却水管的吊架,通常选择弹簧减振吊架,并将吊架固定在梁上或槽钢横梁上,严禁在楼板上进行固定。另外,在水管穿过屋面、墙体、楼板等位置时,必须设置钢套管,并将两者之间的缝隙用阻燃的柔性材料填实(如图2)。
(3)风管安装。根据国家规范要求进行风管的制作与安装,在风机设备的进风口与出风口安设阻抗消声器,新风机进风口处安装百叶式消声器,在风管弯头位置处采用吸声弯头。此外,送风管与回风管为了降低噪声,通常风速较低、风量较大,而风管又具有比较大的截面积,因此,一旦风管的安装强度与刚度达不到要求,就会出现振动并产生噪声,所以,可选用橡胶减振垫作为风管吊架,防止风管因振动而产生的噪声。
(4)支架安装。实践发现,噪声会随着冷冻主管传播,长此以往,不仅会影响人们的生活,而且对设备的运行以及寿命也会产生一定的影响。而合理改进支架,将弹簧减振器装在冷冻主管的刚性支架上,如此便可有效消除楼板与刚性支架因振动而产生的噪音。另外,在机房供水主管、回水主管以及冷冻水主管等位置的支架加装此装置,也能达到良好的降噪效果。
2.4 水循环问题处理
(1)加强施工前管理。暖通空调工程施工前,应确保各管线标高、坡度等设计合理,防止出现气囊的情况,同时,在可能出现气囊的位置加设排气阀,并将排气管的出口设置在排气方便的位置。
(2)做好施工中预防。首先,钢管焊接前对管内及管壁的杂质与锈斑进行清理,清理干净后封堵管口准备安装,避免进入污物,在进行管道安装时,对焊渣、麻丝等杂物应及时清理,避免进入管道发生堵塞。其次,在管道最低的位置处安设大型的排污阀。另外,管道施工中应加设临时过滤器及旁通冲洗阀,以便能结合通水试压对设备进行分段冲洗。此外,完成清洗后试运行,以便能够将管道中的杂质冲洗至临时过滤器的位置,然后拆洗过滤器,清理污物。
2.5 结露滴水处理
(1)合理设置管道的长度及坡度,管道的安装及布局应利于排出冷凝水,必要时加设水封,比如海沧生态花园住宅项目的商场组合式空调箱排水管均做水封处理;(2)风机盘管安装应平齐,定期检查风机盘管排水口位置处的污物,并进行及时清理,同时,确保滴水盘位置处的保温良好;(3)冷冻管道必须严格做好保温材料的完好性检查,管道穿越墙体时,应加设套管并做好保温处理,确保穿墙管道部位的严密性;(4)做好质量检查,确保所有管道、弯头以及连接件的严密性。
3 结语
建筑暖通工程的安装作业既复杂又专业,而且对精确度要求极高,因此,要想确保暖通空调工程的安装质量,必须要熟悉与掌握施工中的关键问题,并能做出有效应对。对此,就需要暖通技术人员严格按照国家规范,避免由于个人的麻痹大意而影响整个暖通工程的质量。
